- 1021 - งานเสริมกำลังโครงสร้าง ชั้น 2 Gl 12-13/T-U

DELTA ELECTRONICS (THAILAND) PUBLIC

1021-plan-11

1021 - งานเสริมกำลังรับโมเมนต์บวกพื้นอาคารชั้น 2 ด้วยระบบ CFRP

ลักษณะโครงการ  งานเสริมกำลังโครงสร้างบริเวณชั้น 2 ของอาคารภายใน Delta Electronic (Thailand) Limited  เพิ่มน้ำหนักบรรทุกในการติดตั้งเครื่องจักรใหม่

  • งานเสริมกำลังรับโมเมนต์บวกพื้น Hollow Core
  • งานเสริมกำลังรับโมเมนต์บวกคาน B5A และ B14P
  • งานเสริมกำลังรับแรงเฉือนคาน B5A, B5E  และ B14P
  • ติดตั้งและรื้อถอนนั่งร้าน
  • เซ็นรับรองรายงานการ คำนวนการออกแบบ ระดับสามัญวิศวกรโยธา

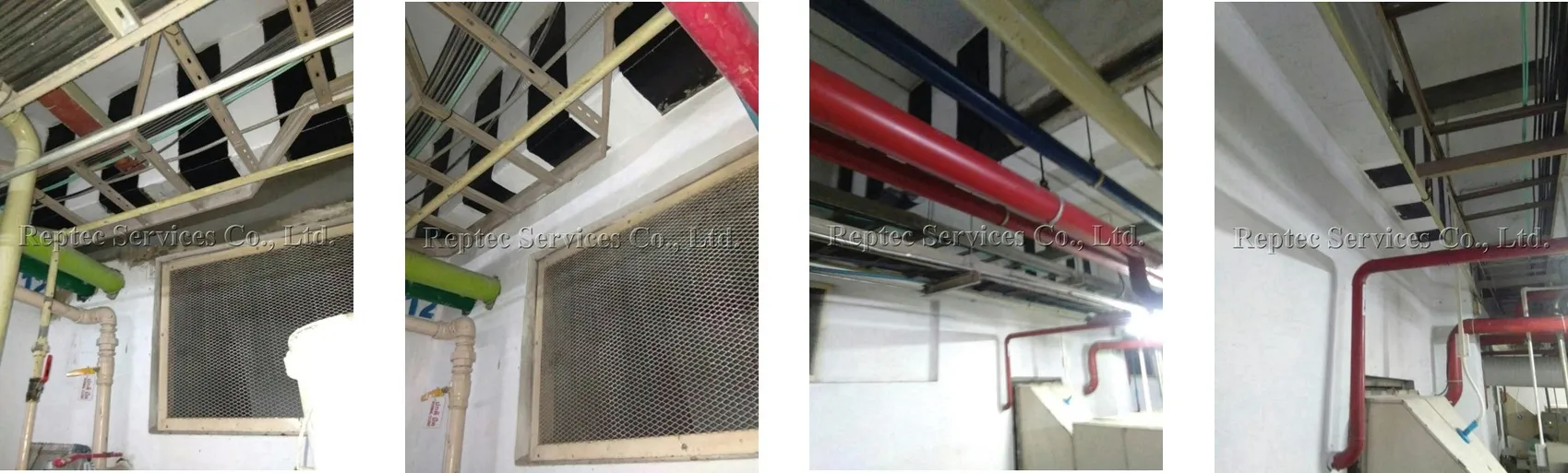

การติดตั้งค้ำยันชั่วคราวเพื่อตัด Support บริเวณคาน B5E และ B14P (Gl. 12-13/T)

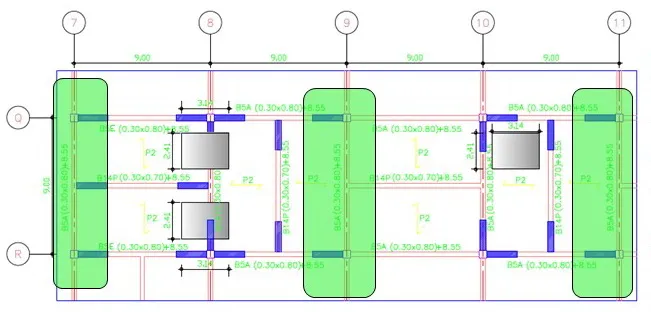

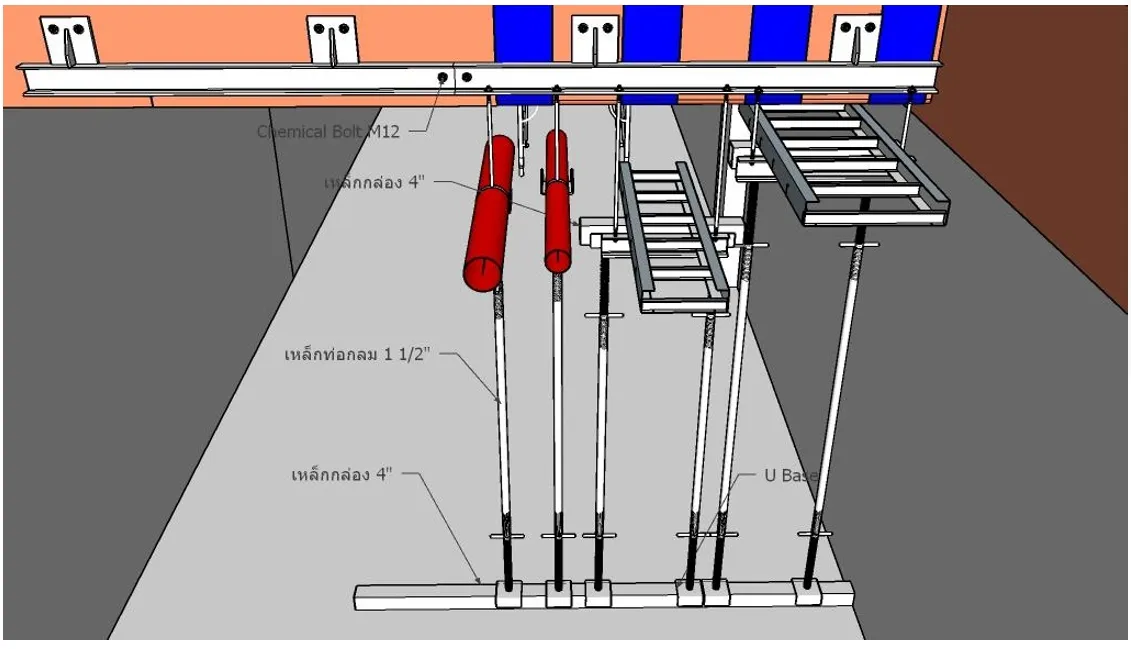

1021-plan-1

  • ทำการค้ำยันรางสายไฟฟ้าทั้ง 2 ราง ด้วยเหล็กกล่อง (4”) และเหล็กท่อกลม (1 ½”) ที่ล็อคด้วย U-Base และวางบนเหล็กกล่อง
  • ทำการค้ำยันท่อดับเพลิงทั้ง 2 ท่อ ด้วยเหล็กท่อกลม (1 ½”) ที่ล็อคด้วย U-Base และวางบนเหล็กกล่อง
  • ทำการตัดเหล็ก C-Channel ที่รับรางสายไฟ และท่อดับเพลิง ด้วยหินเจียร 4” พร้อมใบตัดเหล็ก
  • ตรวจสอบความมั่นคงแข็งแรงของค้ำยันชั่วคราวทั้งหมดก่อน จึงทำการถอด C-Channel และเหล็กเส้นรับ รางสายไฟ และท่อดับเพลิง (ส่วนที่ติดขัดงานเสริมก้าลัง)
  • หลังจากทำการเสริมกำลังคาน B5E และ B14P เรียบร้อยแล้ว จึงทำการติดตั้งเหล็ก C-Channel กลับดังเดิม โดยจะทำการยึด Chemical Bolt M 12 เพิ่มในส่วนที่ตัดทั้ง 2 ข้าง
  • การทำงานจะทำงานทีละคาน เพื่อความปลอดภัย

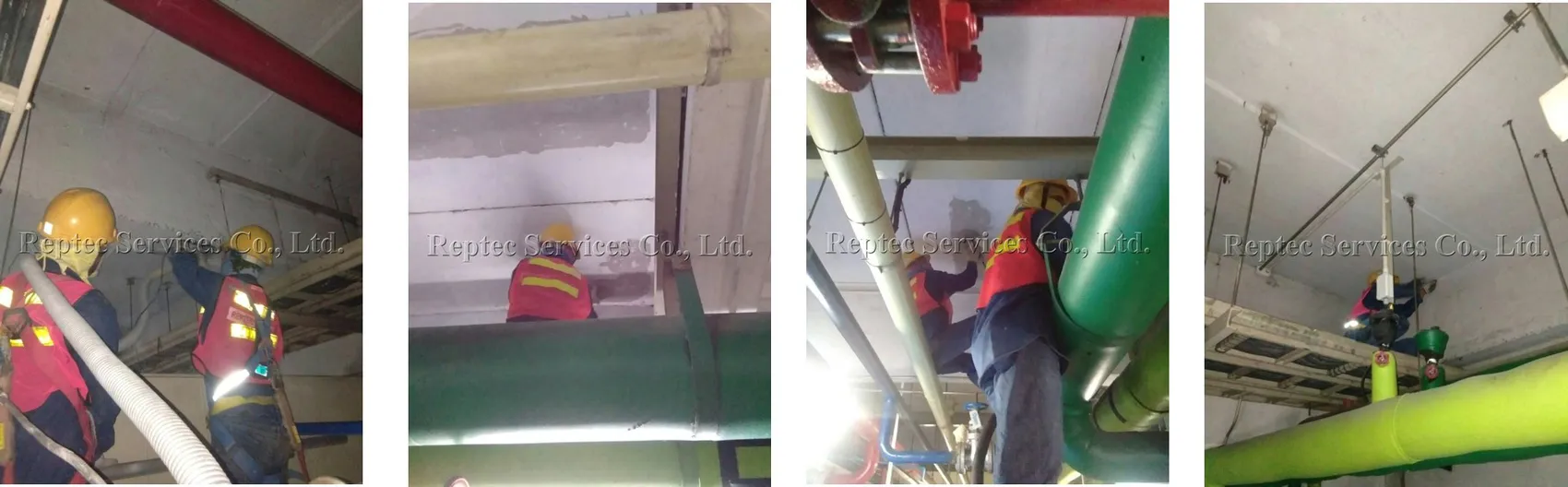

ข้ันตอนการเสริมกำลังโครงสร้างด้วยระบบ CFRP  -    ก่อนทำการเสริมโครงสร้าง

1021-2

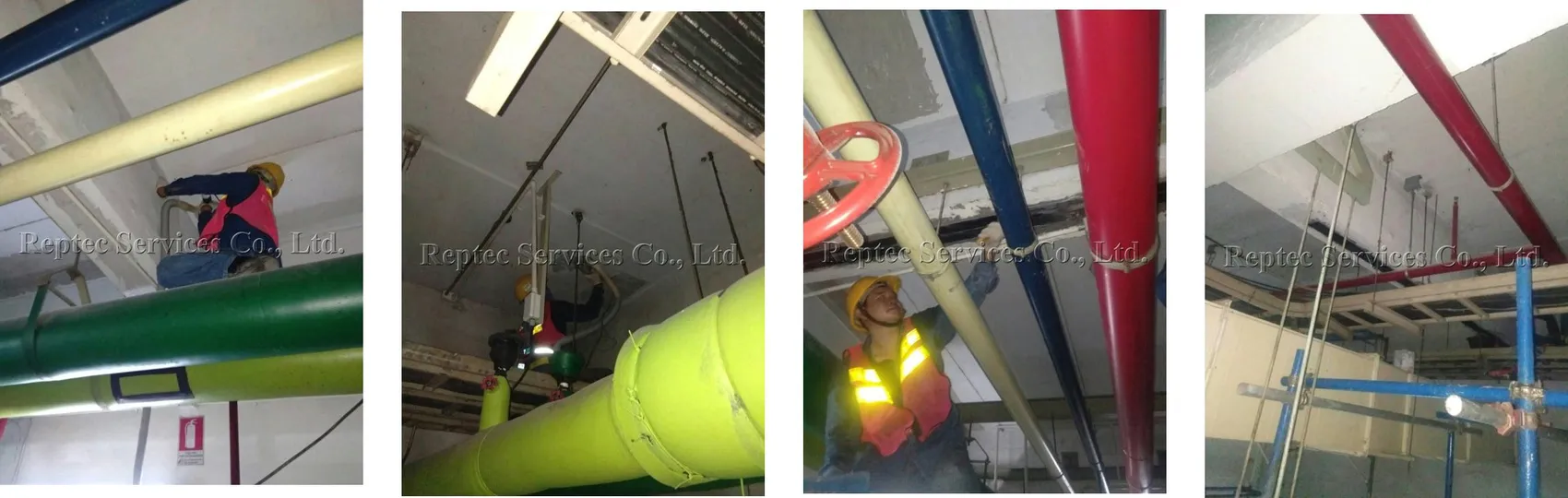

ขั้นตอนการเสริมกำลังโครงสร้างด้วยระบบ CFRP -  ขณะทำการเสริมโครงสร้าง

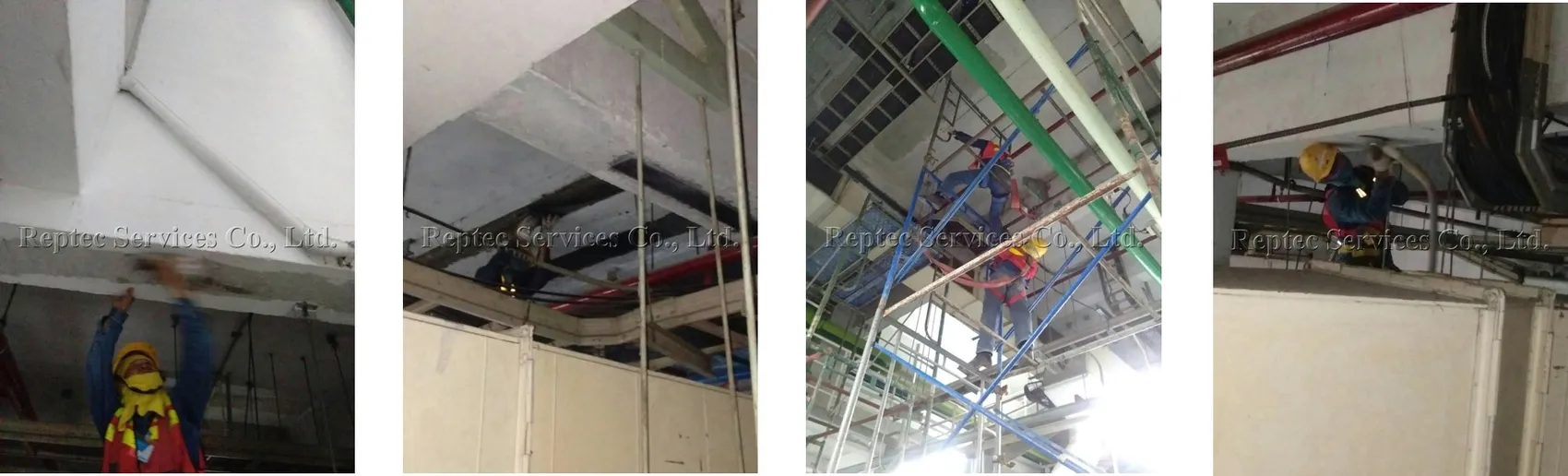

1021-6

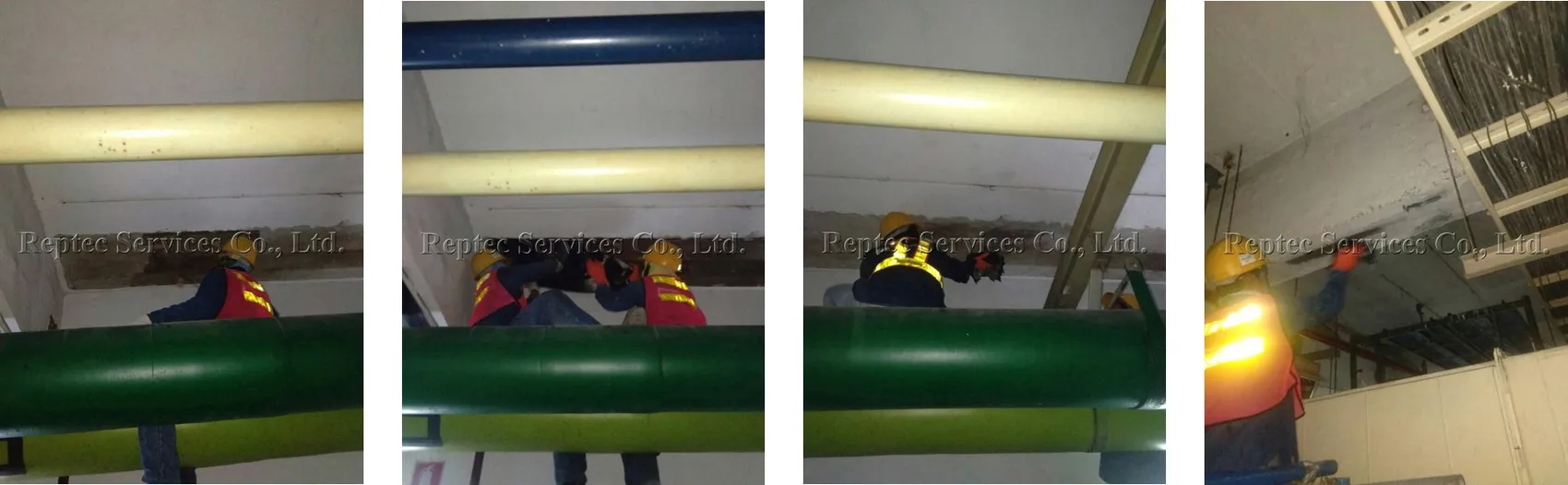

1021-5

1021-7

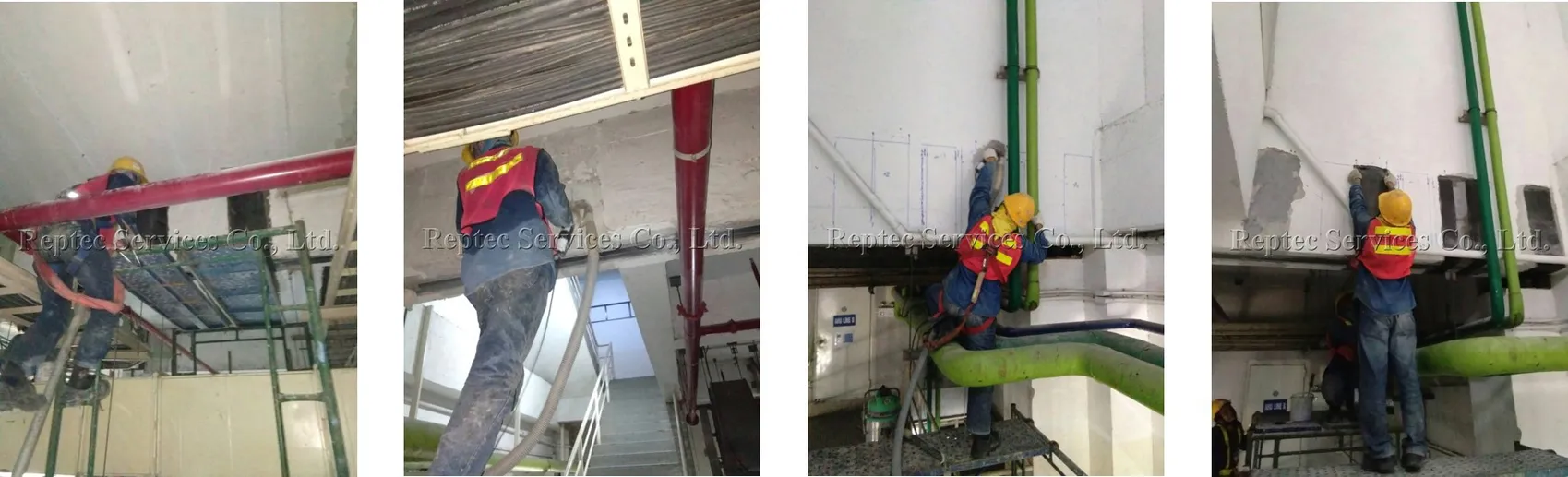

1021-8

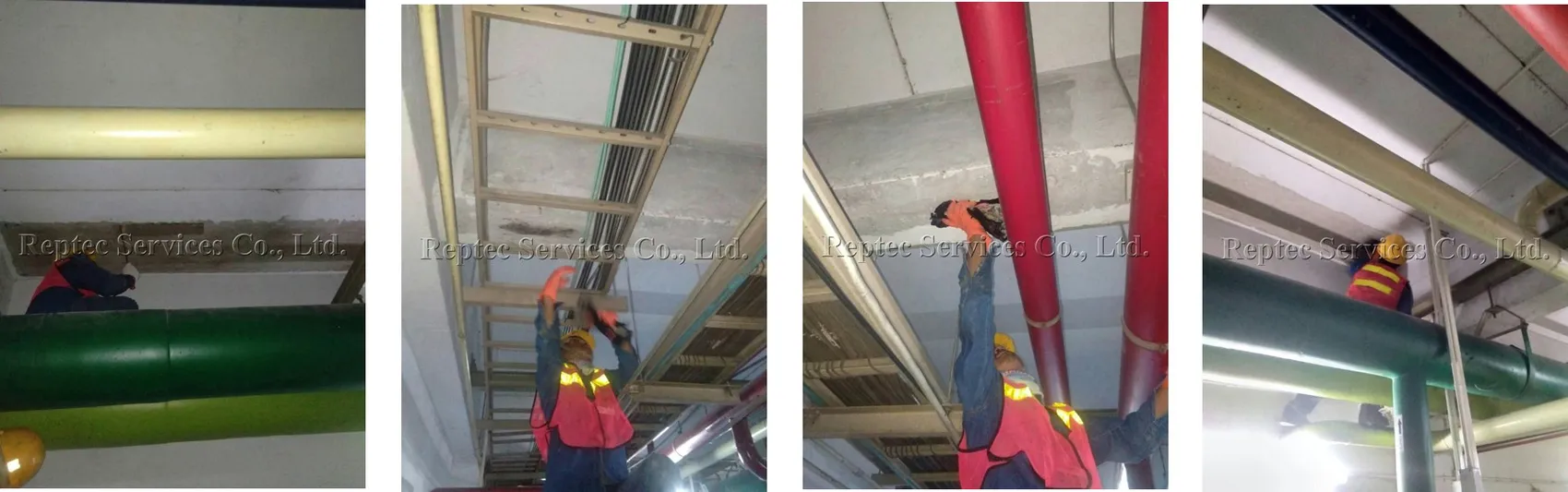

1021-4

1021-3

ขั้นตอนการเสริมกำลังโครงสร้างด้วยระบบ CFRP -  การเสริมโครงสร้างแล้วเสร็จเรียบร้อย

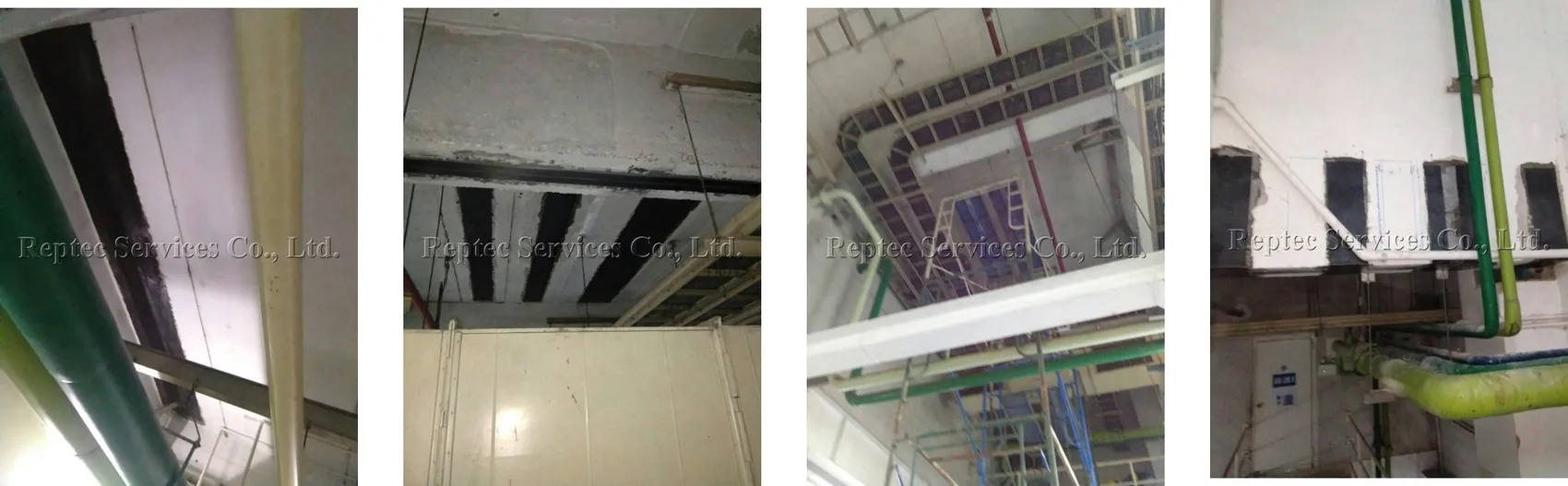

1021-9

1021-10
