1033 -  REPAIR CONCRETE COLUMNS AT PIPE RACK 5
RPL Pipe Rack COLUMN 18, 263, 264 in ROC
CONCRETEREPAIR(4)

ข้อบกพร่องที่ตรวจพบเจอ

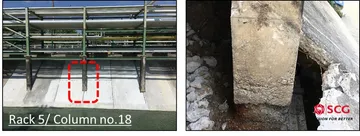

ตรวจสอบพบว่าผิวคอนกรีตของเสาบริเวณตั้งแต่หลังฐานรากขึ้นมาประมาณ  60 ซม. เกิดการผุกร่อนดังรูปแนบ จนทำให้เหล็กโครงสร้างเสาบางส่วนเป็นสนิม

a1033-2

a1033-3

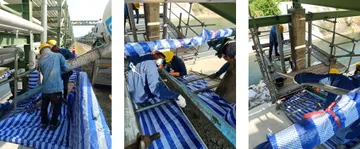

  • ติดตั้งนั่งร้าน
  • ทำการสกัดผนังคลองออกแล้วขุดจนเห็นฐานรากและโครงสร้างเสาที่จะซ่อมแซม

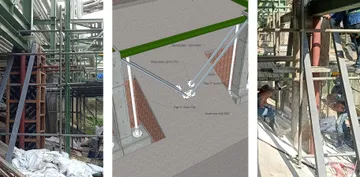

  • ติดตั้ง support เหล็กเพื่อค้ำยันโครงสร้าง Pipe Rack ( รายละเอียดตามแบบ )

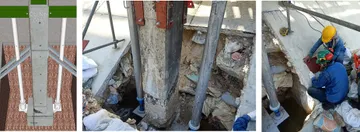

  • ทำการเตรียมพื้นผิวโดยการสกัดผิวคอนกรีตรอบนอกของเสาโดยรอบสูง 1.50 เมตร จากหลังฐานราก ลึกเข้าไปจนเห็นเหล็กเส้นโครงสร้างทั้งหมด
  • ทาน้ำยากันสนิมที่เหล็กเส้นทั้งหมด

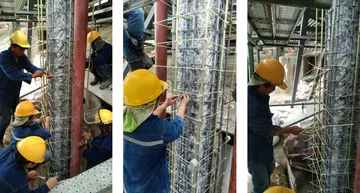

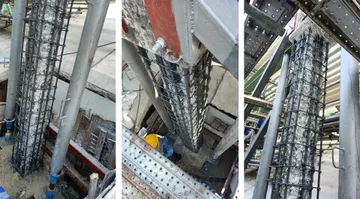

  • เจาะเสียบเหล็กเสริม ( GFRP ) ตามแบบ
  • จากนั้นติดตั้งแบบแล้วเทคอนกรีต FLY ASH 320 Ksc. โดยมีคอนกรีต Covering
  • เพิ่มขึ้นจากเดิมอีก 7.5 ซม. โดยรอบ ( ขนาดเสาจากเดิม 45x45 ซม. เป็น 60x60 ซม. )
  • เมื่ออายุคอนกรีตได้ 24 ชม. จะทำการรื้อแบบหล่อคอนกรีตออกแล้วทำการบ่มคอนกรีตตามมาตรฐานที่กำหนด
  • จากนั้นรอจนกว่าอายุคอนกรีตและผลทดสอบคอนกรีตได้มากกว่าที่ออกแบบไว้คือ 320 ksc. จึงจะทำการถอดค้ำยันและ Support ติดตั้งไว้ออก
  • ทำการคืนสภาพผนังคลองกลับสภาพเดิม
1033-1

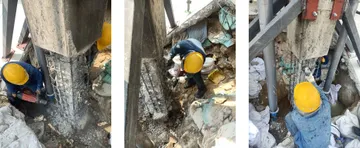

1033-3

1033-5

1033-5

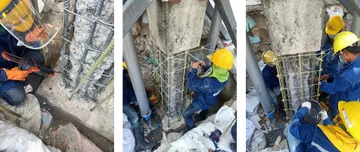

1033-7

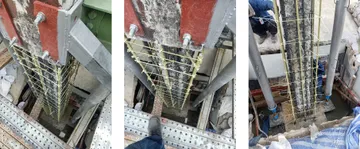

1033-6

1033-8

1033-9

1033-10

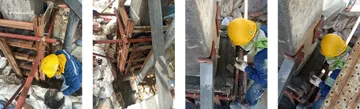

 ติดตั้ง support เหล็กเพื่อค้ำยันโครงสร้าง Pipe Rack ( รายละเอียดตามแบบ )

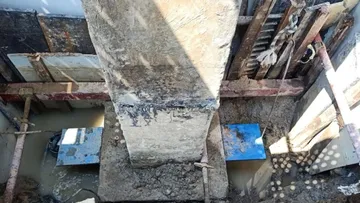

1033-11

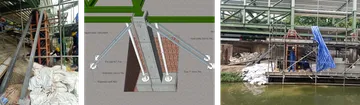

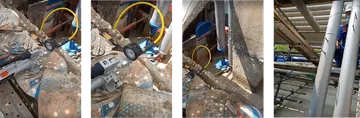

1033-263-8

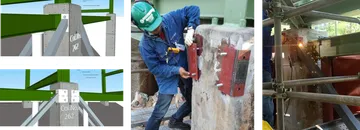

1033-263-7

1033-2

1033-263-7

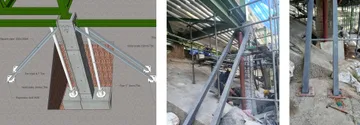

1033-12

1033-11

1033-263-7

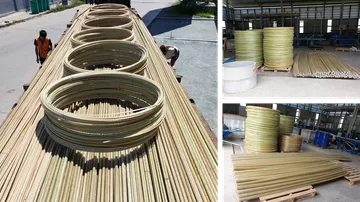

เจาะเสียบเหล็กเส้นไฟเบอร์กลาส GFRP (GlassFibre Reinforced Polymer) ความแข็งแรงสูง, เหล็กเส้นคาร์บอนไฟเบอร์  ตามแบบมาตราฐานสากล ACI 440 / CAN / CSA รองรับ  CERTIFICATE OF ANALYSIS " COA "  น้ำหนักเบา, ไม่เป็นสนิม, ม้วนเก็บและจัดส่งได้ง่ายกว่าเหล็ก, ถูกกว่าเหล็ก, วัสดุธรรมชาติ เป็นมิตรต่อสิ่งแวดล้อม, ไม่เสียวัสดุให้สิ้นเปลือง, ทนแรงดึงสูงกว่าเหล็ก 1-2 เท่า, ค่าสัมประสิทธิ์การยืดตัวใกล้เคียงกับคอนกรีต

1033-263-3

1033-5

งานติดตั้งและรื้อถอนนั่งร้าน งานติดตั้งตาข่ายกันฝุ่นพร้อมด้วยจัดเตรียมอุปกรณ์เครื่องมือ ระบบความปลอดภัยส่วนบุคคล การประกันภัย/ประกันอุบัติเหตุ
